Роман Скляр проверил ход подготовки объектов энергетической инфраструктуры Астаны к отопительному период, передает DKNews.kz.
Первый заместитель Премьер-министра Роман Скляр проинспектировал ключевые объекты теплоснабжения столицы в преддверии нового отопительного сезона.
В мероприятии также приняли участие аким Астаны Женис Касымбек, министр энергетики Ерлан Аккенженов, представители Правительства, городских и районных акиматов, а также руководители энергопредприятий и подрядных организаций.
Цель – проверка хода подготовки объектов энергетической инфраструктуры к зимнему периоду, а также контроль за реализацией стратегических инвестиционных проектов в сфере теплоэнергетики.

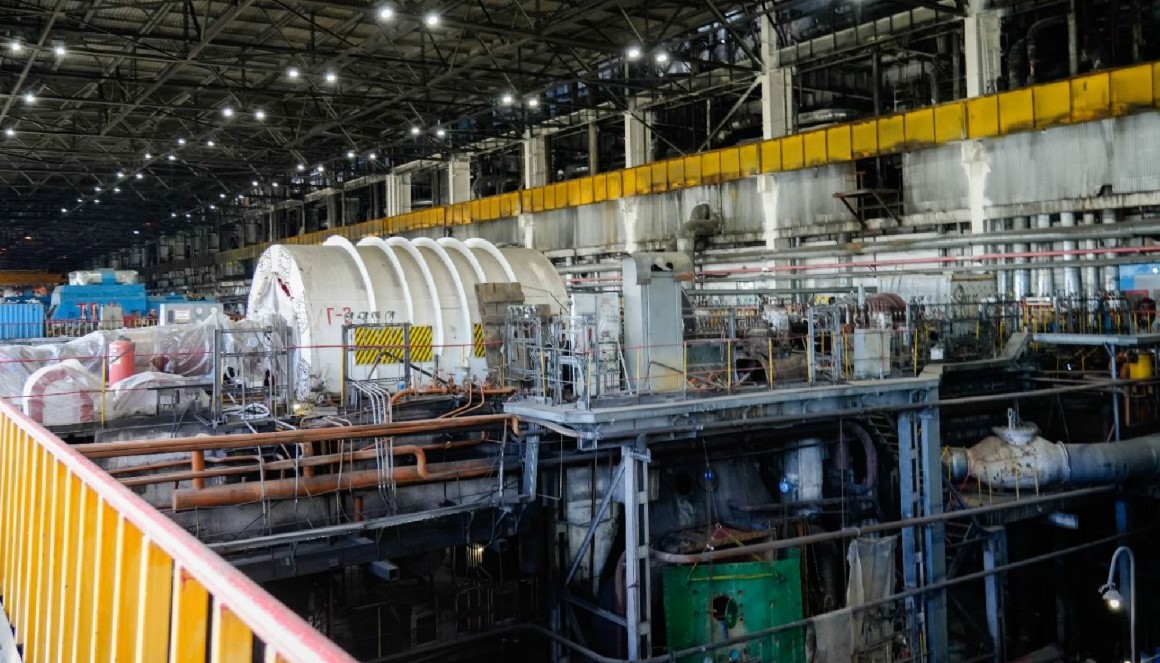

- ТЭЦ-2 – крупнейший источник тепла и электроэнергии города, состоит из 8 энергетических, 6 водогрейных котлов и 6 турбоагрегатов. В 2025 году на капитальные и текущие ремонты оборудования станции выделено более 7,3 млрд тенге, а также 9,6 млрд тенге – по инвестиционной программе. Общая располагаемая тепловая мощность ТЭЦ-2 составляет 1 917 Гкал/ч, электрическая – 555 МВт.
- ТЭЦ-1, где располагаемая тепловая мощность составляет 794 Гкал/ч, а на капитальные и текущие ремонты в 2025 году выделено свыше 1,4 млрд тенге.
- Строительство отводящих тепловых сетей от ГТС «Туран». Общая протяженность тепломагистрали составляет 15,2 км, объем инвестиций в 2025 году –18,8 млрд тенге.
- Строительство подстанции «Арай» мощностью 80 МВА, реализация проекта завершается в 2025 году.
- Строительство ГТС «Тельмана» мощностью 620 Гкал/ч, реализация проекта продолжается до конца 2026 года. Стоимость – 76,8 млрд тенге.
В ходе совещания по итогам объезда Роман Скляр подчеркнул важность своевременного завершения всех ремонтных и строительных работ, а также обеспечения надежной и бесперебойной подачи тепла жителям столицы.
Централизованное теплоснабжение столицы осуществляется с пяти основных энергоисточников: ТЭЦ-1, ТЭЦ-2, ТЭЦ-3, ГТС «Туран» и ГТС «Юго-Восток». Совокупная располагаемая тепловая мощность — 4 104 Гкал/ч. Общая протяженность тепловых сетей — 1 047 км, действует 14 насосных станций и 2 тепловых распределительных пункта.
Ключевые задачи на 2025–2026 годы — расширение ТЭЦ-2, завершение строительства ГТС «Тельмана» и запуск новых объектов ГТС «Юго-Запад 1». Износ основного оборудования достигает 40%, что требует системного подхода к модернизации и обновлению инфраструктуры.
