Руководство Комитета атомного и энергетического надзора и контроля МЭ РК посетило электростанции Карагандинской области

38643

Руководство Комитета атомного и энергетического надзора и контроля Министерства энергетики РК посетило электростанции городов Темиртау и Караганды, передает Деловой Казахстан.

В ходе посещения объектов проинспектирован ход ремонтных работ в рамках подготовки к предстоящему отопительному периоду.

На сегодняшний день кампания по подготовке энергоисточников региона к работе в отопительный сезон подходит к завершению. Производится накопление топлива на складах.

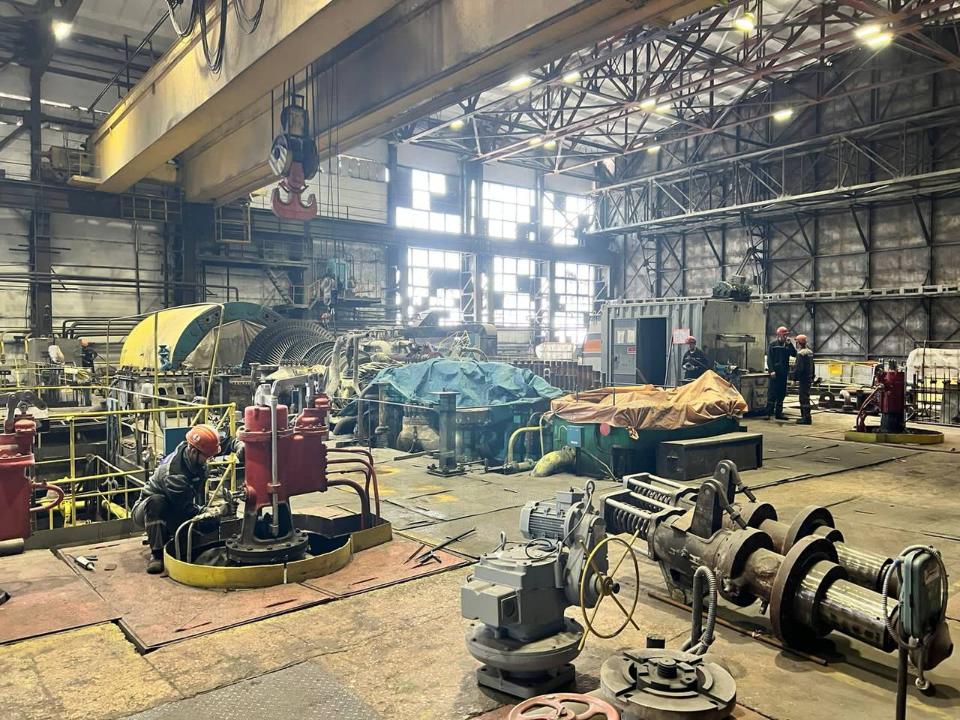

Так, на ГРЭС-1 ТОО «Bassel Group LLS» на текущий момент завершен ремонт котлоагрегата №9 и турбогенератора №8. Завершается капитальный ремонт котлоагрегата №10, планируемый срок ввода в работу – 15 сентября. По его завершению будет проведен ремонт котлоагрегата №11. Также на станции проводится ремонт турбогенератора №9. Объем запаса угля составляет 83 тысячи тонн, что соответствует запасу на 45 суток при норме 20 суток.

В рамках подготовки ТЭЦ-2 АО «Арселор Миттал Темиртау» к предстоящему отопительному сезону были запланированы ремонтные работы на 3 котлах и 1 турбине. На текущий момент завершен ремонт котлоагрегата №4, завершается капитальный ремонт котла № 3 со сроком ввода в работу 15 сентября. Также продолжаются капитальные ремонты котлоагрегата №2 и турбогенератора №4.

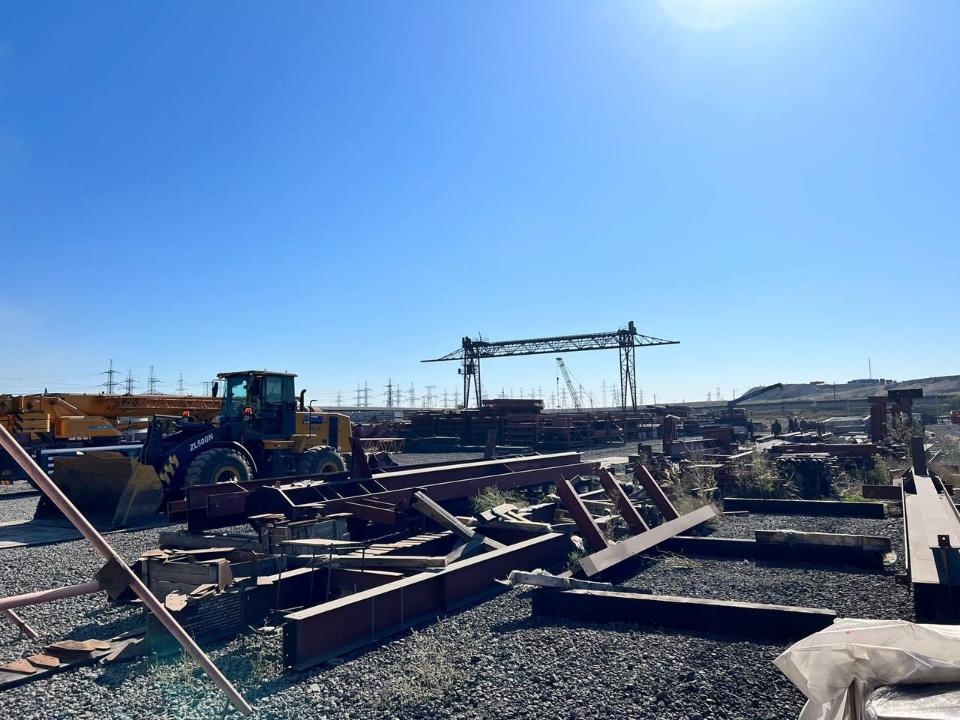

В рамках модернизации станции производится строительство нового котлоагрегата №7 и на отчетную дату поставка оборудования обеспечена на 95%, что соответствует плану. Работы ведутся в соответствии с планом работ и согласно графику, планируется ввод в работу –  в октябре 2023 года.

Запасы топлива на данный момент составляют более 223 тысяч тонн, что соответствует 37 суткам, при норме 20 суток.

Подготовка Карагандинской ТЭЦ-3 «ТОО Караганда Энергоцентр» к предстоящему отопительному сезону подходит к концу, выполнение составляет 94%Завершены ремонтные работы на 6 котлоагрегатах и 5 турбогенераторах. Завершается ремонт котлоагрегата №2, планируемый срок ввода в работу –  14 сентября. Продолжаются капитальные ремонты котлоагрегата № 4 и турбогенератора № 5.

Руководством станции доложено о перспективах реализации проекта по строительству нового котлоагрегата №9 и турбоагрегата №7 до 2027 года, что позволит увеличить электрическую мощность станции на 120 МВт и тепловую –  на 180 ГКалл/час.

Накопление угля составляет 335 тысяч тонн или более 31 суток, при норме 20 суток.

После обхода объектов состоялось рабочее совещание с участием представителей Министерства энергетики РК и руководителей станций.

Подготовка энергетических предприятий к предстоящему отопительному сезону с надлежащим качеством находится на постоянном общем контроле Комитета атомного и энергетического надзора и контроля Министерства энергетики РК.
